跳到主要内容

任务流管理和运维

最近更新 2026/10/02

任务流列表管理​

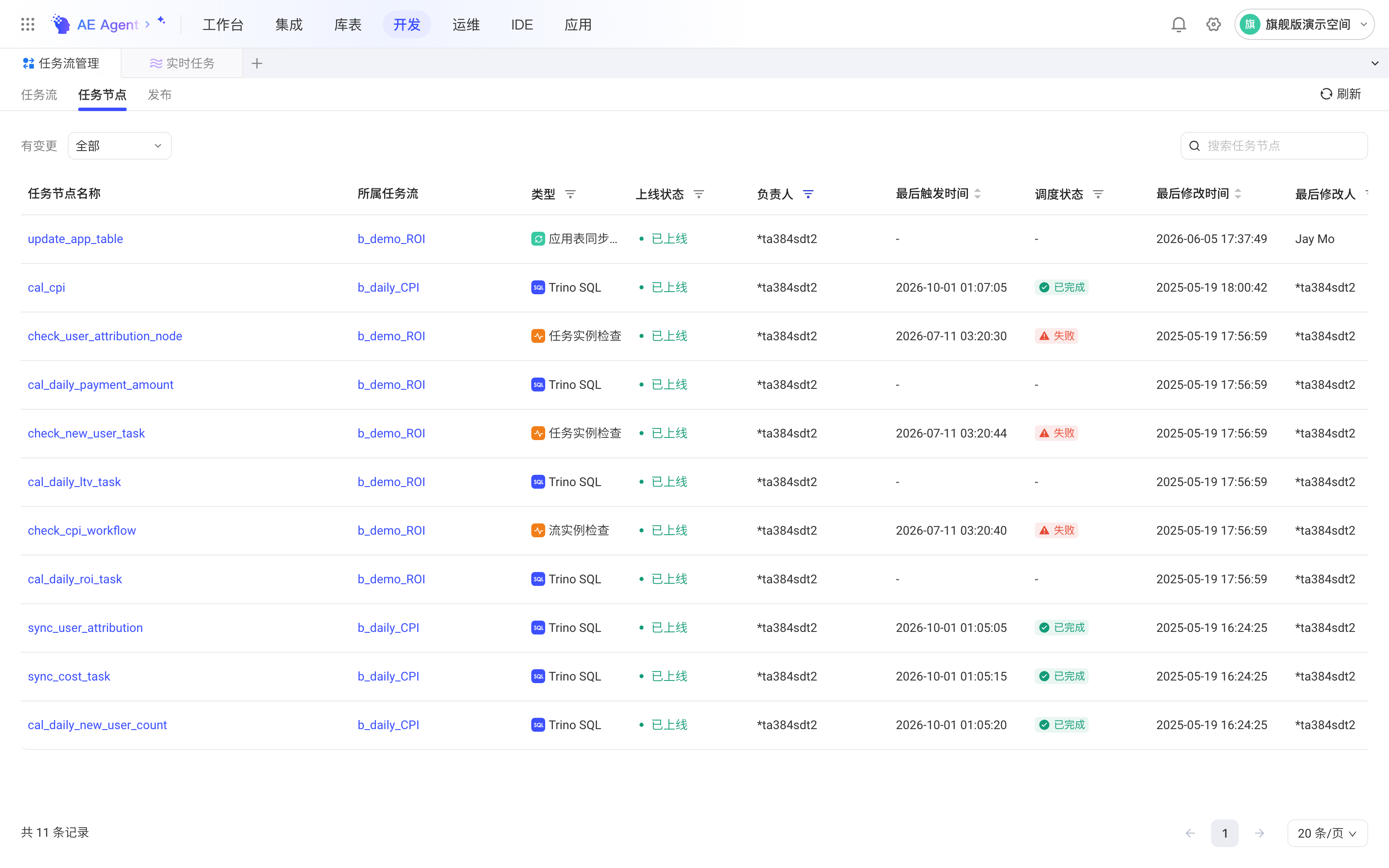

您可以点击 TAB 页签切换至任务节点列表,列表中展示的是当前空间下所有任务流中的任务节点的详细信息,您可以在该页签下快速搜索并定位您感兴趣的节点,在问题排查、数据验证等场景能发挥很好的提效作用。

以下列举的是任务节点列表的表格列:

列名描述
任务节点名称任务节点的名称,点击可进入任务流的详情页,同时打开该节点信息面板
所属任务流任务节点所属任务流的名称,点击可进入任务流的详情页
类型任务节点的类型,可筛选
上线状态任务节点的发布状态,有待发布、发布中、已上线等状态,可筛选
负责人任务节点的负责人
最后触发时间任务节点的最后一次调度执行或手动执行的时间
调度状态任务节点的最后一次调度执行的状态,有待提交、等待中、运行中、重试等待中、已完成、失败、已终止、跳过等状态,可筛选
最后修改时间任务节点最后修改的时间
最后修改人任务节点最后修改的操作人
创建时间任务节点的创建时间
创建人任务节点的创建人

最后,您可以点击「发布」TAB 页签切换至发布列表,该页签内容将在「任务流发布」一文中详细介绍

任务流配置管理​

DAG 区域​

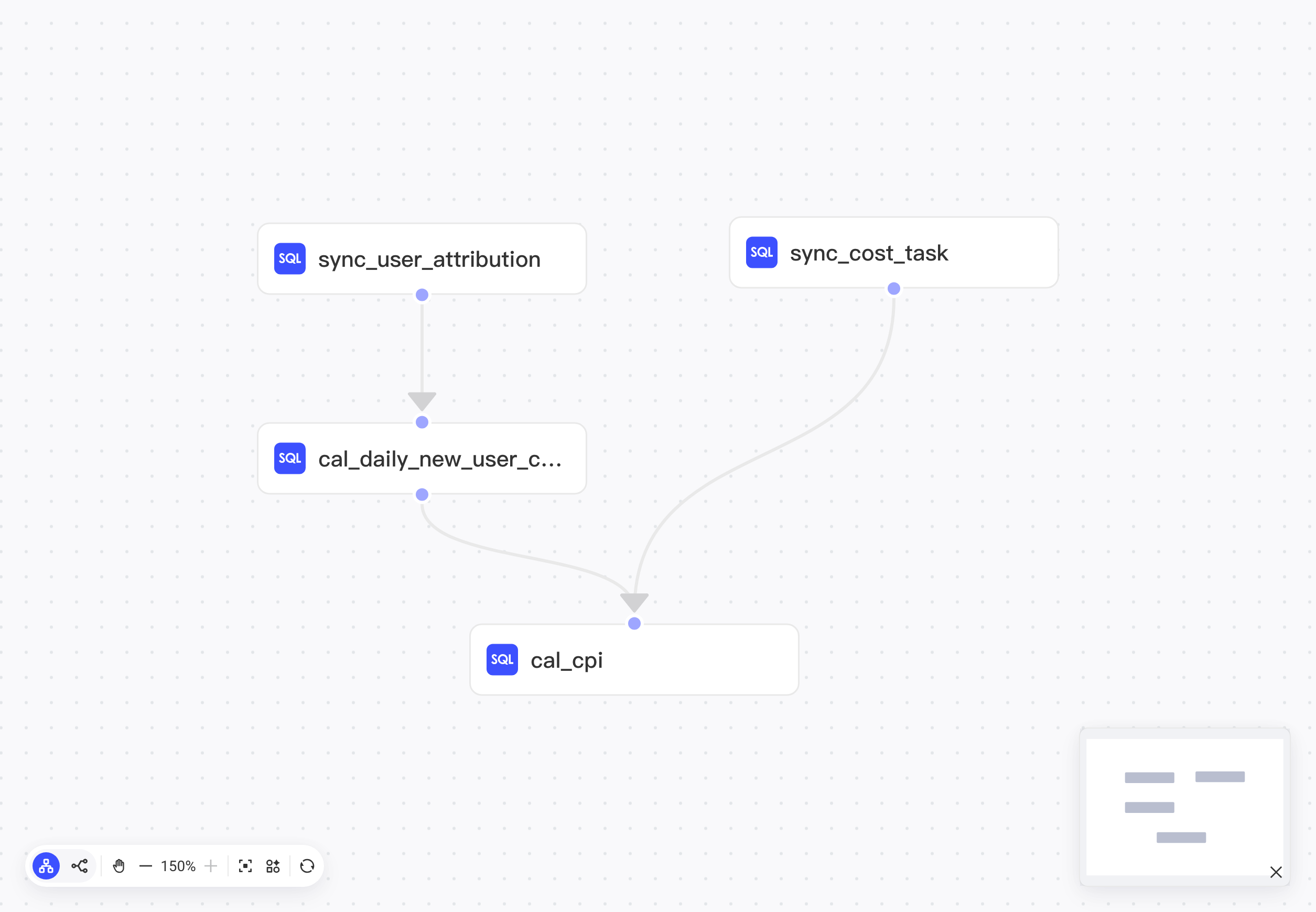

DAG 区域展示了任务流的整体结构,包含任务节点以及节点之间的关联关系。您可以直接在 DAG 图上调整节点的位置,或者通过拖拽增加任务节点之间的依赖关系。

悬停在任务节点上,会展示该节点的各类操作:

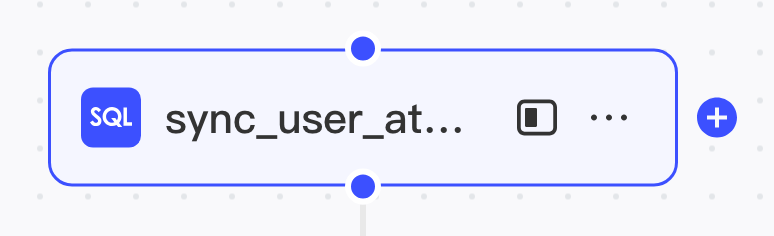

  1. 从节点四周的小圆点点击拖拽可以添加任务节点间的依赖
  2. 点击「查看详情」按钮,或者「···」菜单中的「查看详情」选项,或者双击任务节点,都可以展开节点的详情面板。您可以在该面板中查看节点的详细信息,进行调试或者进入到编辑状态对节点内容进行编辑。
  3. 可以在「···」菜单中进行任务节点的改名(需要节点未发布),也可以在「···」菜单中点击删除所选节点
  4. 单击选中节点后,点击节点右侧出现的「+」号按钮可以快速在所选节点后增加一个新节点,新增节点将自动依赖当前节点

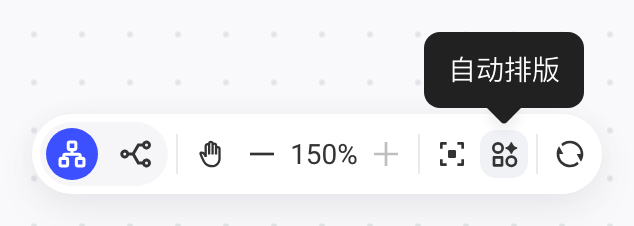

您也可以在 DAG 图的工具栏,对 DAG 图的画布以及节点布局进行调整。

  • 导航区

导航区域提供了一系列开发模式可用的操作:

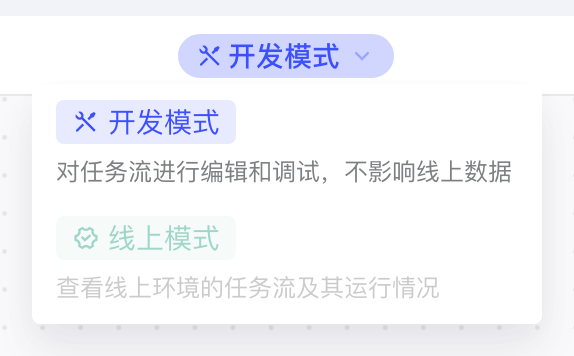

  1. 线上模式:在顶部的模式切换下拉中选择「线上模式」,可以切换至线上模式,需要任务流被发布(未发布时该选项置灰)

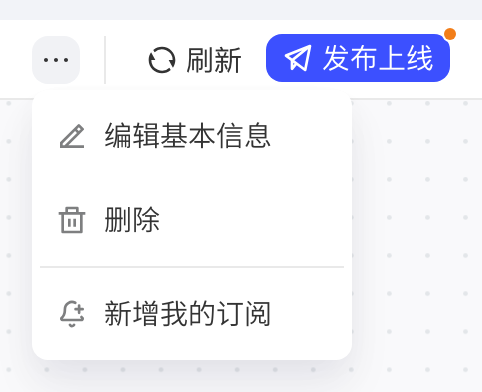

  2. 删除:位于右上角「···」菜单中(同一菜单还有「编辑基本信息」「新增我的订阅」),可以删除该任务流,需要任务流未发布,如果希望删除已发布的任务流,则需要先前往线上模式进行下线后才可删除
  3. 发布上线:将任务流中的变更发布上线,需要任务流有变更或未发布上线时才可点击,点击后进入到新增发布界面

任务配置​

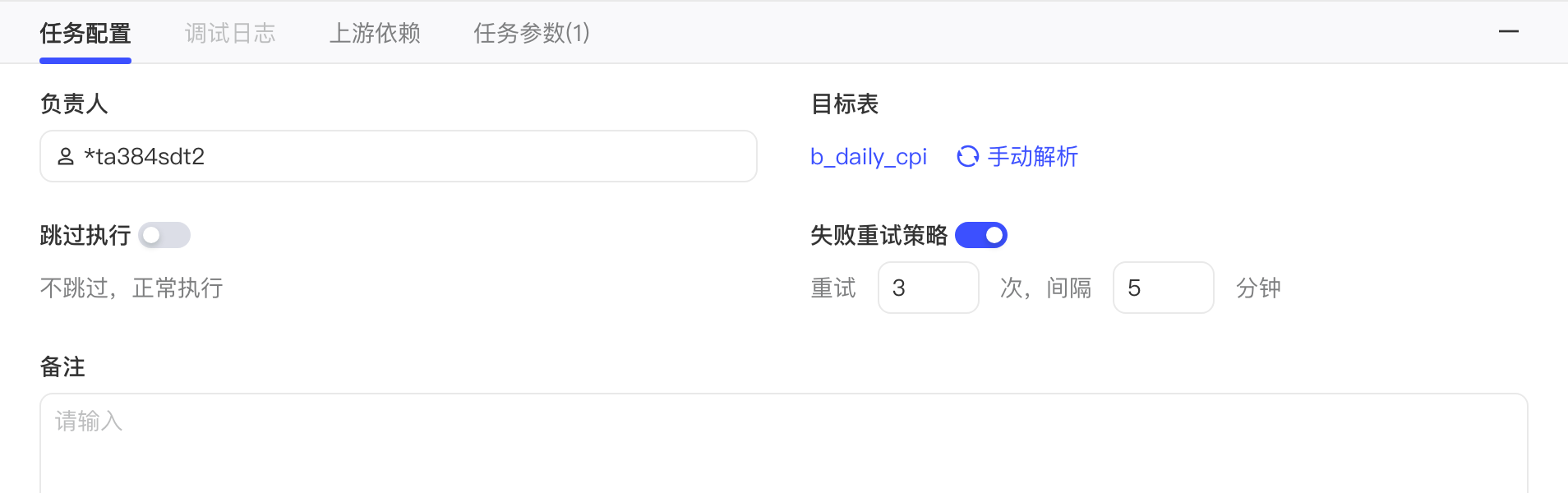

任务配置面板中,您可以设置节点的负责人以及执行的策略。另外,对于存在数据写入能力的节点,比如离线同步方案节点或者 Trino SQL 节点,您还可以查看并手动解析该任务节点的写入的空间表(保存时也会自动解析)。

执行策略分为「跳过执行」和「失败重试策略」:

  • 跳过执行:如果打开该开关,则该节点在手动执行或定时调度执行时都将会直接跳过,且不创建任务节点实例;此外,调试时也将直接跳过
  • 失败重试策略:如果打开该开关,则任务节点在执行失败后,会自动进行重试,失败重试将新增任务节点实例,如果失败重试策略中设置的重试次数用完且该节点还未成功,则任务节点将视为执行失败,且会触发任务流的失败处理策略

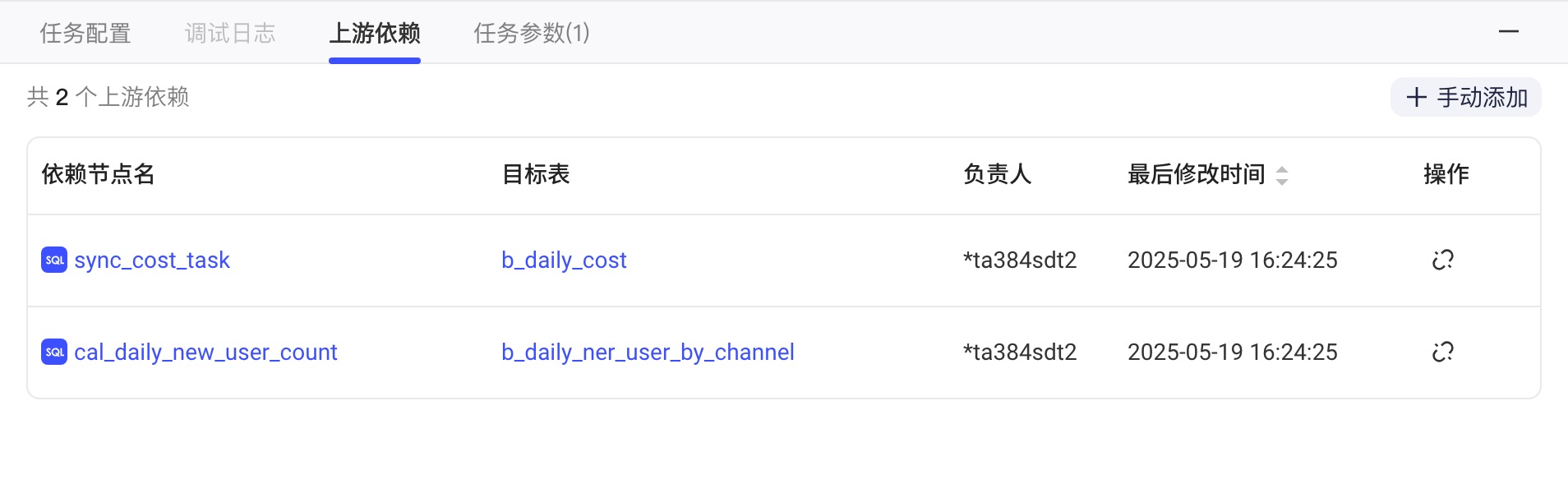

上游依赖面板中,您可以查看该节点的上游节点及其目标表。如果处于编辑状态,则可以对上游依赖进行新增和删除

任务流运维管理​

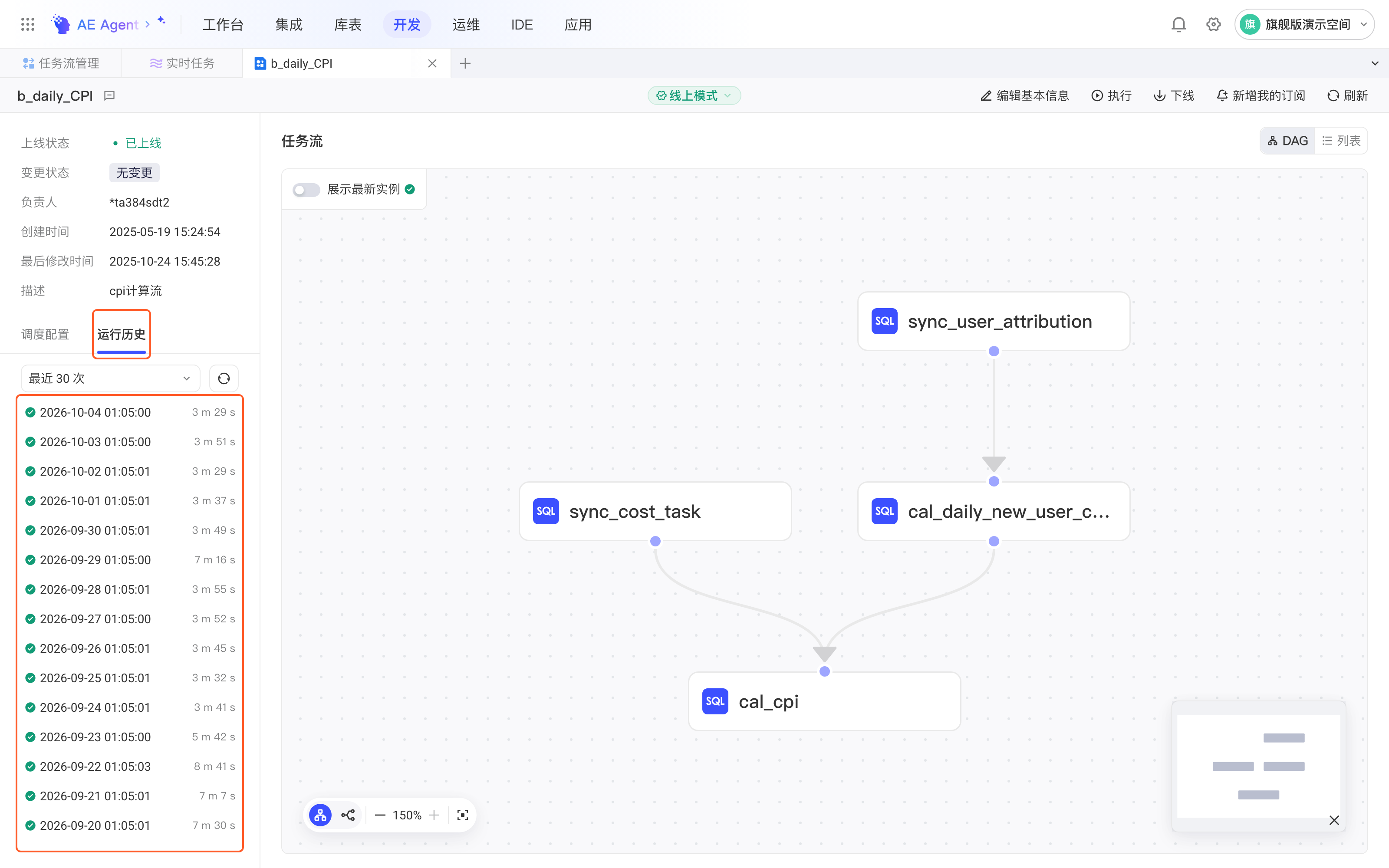

在任务流的详情页,可以看到任务流的【运行历史】

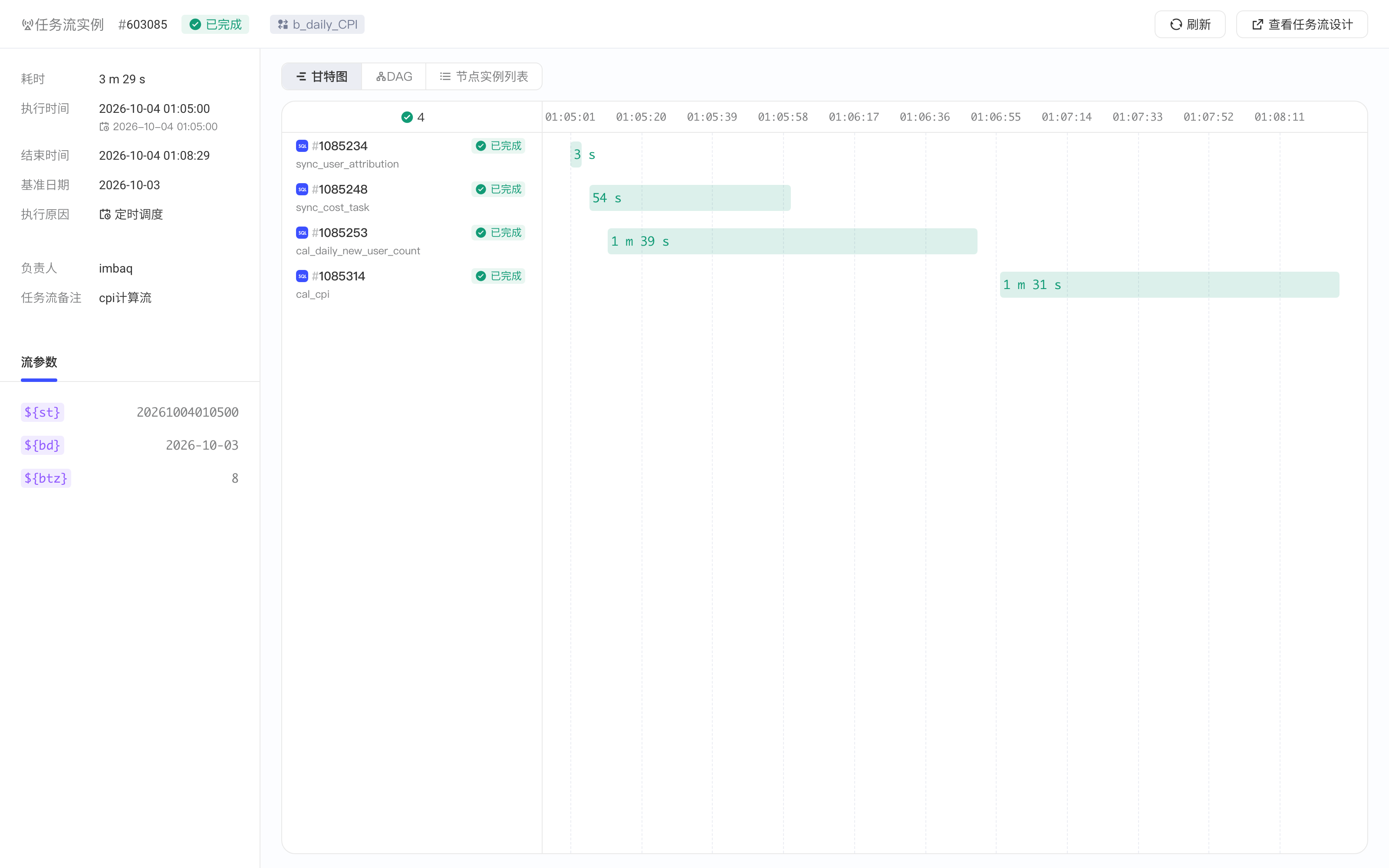

点击具体的运行实例,可以跳转至【运维】模块查询运行实例的记录
